島根原子力発電所2号機第16回定期検査の状況

平成22年4月4日現在

島根原子力発電所2号機第16回定期検査状況(No.3)

1.進捗状況

  • 4月1日(木)に原子炉圧力容器の水抜き作業が完了しました。

2.主な工事の状況

(1) 燃料取替工事

3月22日(月)から燃料の取出し作業を開始し,3月28日(日)に全燃料560体の取出しが完了しました。

(2) 制御棒駆動機構取替工事

3月28日(日)から作業を開始しました。

(3) 出力領域計装取替工事

作業を開始していません。

(4) 逃がし安全弁取替工事

作業を開始していません。

(5) 制御棒取替工事

作業を開始していません。

(6) 耐震裕度向上工事

3月23日(火)から作業を開始しました。

(7) 原子炉再循環系配管他修理工事

作業を開始していません。

3.その他の工事の状況

(1) 原子炉格納容器開放作業

3月18日(木)原子炉格納容器の上蓋を取り外しました。

(2) 原子炉圧力容器開放作業

3月21日(日)原子炉圧力容器の上蓋を取り外しました。

(3) 蒸気タービン点検作業

3月22日(月)から作業を開始しました。

(4) 原子炉再循環系配管等点検作業

3月24日(水)から作業を開始しました。

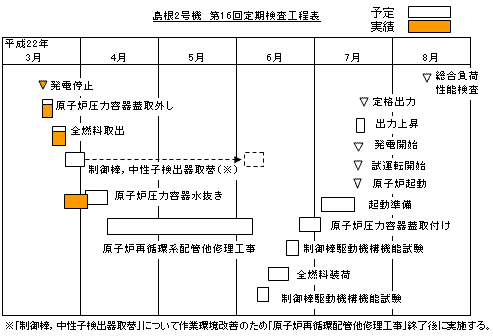

4.主要工程表

島根2号機 第16回定期検査工程表 平成22年4月4日現在

5.今週の予定

逃がし安全弁取替工事を開始する予定です。

以上
