第27回定期検査の状況
平成19年12月16日現在
島根原子力発電所1号機第27回定期検査状況(No.2)
1.進捗状況 『更新』
○12月15日(土)に原子炉からの燃料取出し作業が完了しました。
2.主な工事の状況
(1)燃料取替工事 『更新』
12月10日(月)から燃料の取出し作業を開始し,12月15日(土)に全燃料400体の取出しが完了しました。

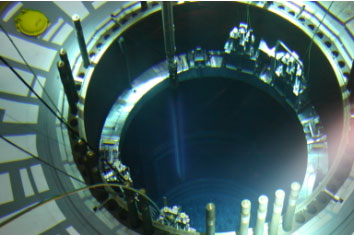

燃料取出し作業の状況(平成19年12月11日撮影)
(2)制御棒駆動機構取替工事 『更新』
12月16日(日)から作業を開始しました。
(3)出力領域計装取替工事
作業を開始していません。
(4)制御棒取替工事 『更新』
12月16日(日)から作業を開始しました。
(5)非常用炉心冷却系ストレーナ取替工事
作業を開始していません。
(6)制御棒駆動水戻りノズルキャップ取替工事
作業を開始していません。
(7)主変圧器取替工事 『更新』
12月10日(月)から作業を開始しました。
(8)耐震裕度向上工事
作業を開始していません。
3.その他の工事の状況 『更新』
(1)蒸気タービン点検作業
12月12日(水)から作業を開始しました。

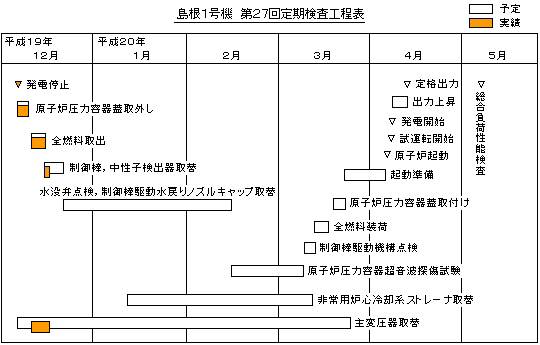

4.主要工程表
5.今週の予定 『更新』
中性子検出器取替作業などを実施する予定です。
以上
