第28回定期検査の状況

平成21年5月17日現在

島根原子力発電所1号機第28回定期検査状況(No.2)

1.進捗状況 『更新』

  • 5月17日(日)に原子炉からの燃料取出し作業が完了しました。

2.主な工事の状況

(1) 燃料取替工事 『更新』

5月11日(月)から燃料の取出し作業を開始し,5月17日(日)に全燃料400体の取出しが完了しました。

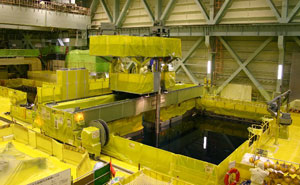

燃料取出作業の状況(5月12日撮影)

原子炉内部(5月12日撮影)

(2) 制御棒駆動機構取替工事 『更新』

5月17日(日)から作業を開始しました。

(3) 出力領域計装取替工事

作業を開始していません。

(4) 制御棒取替工事 『更新』

5月17日(日)から作業を開始しました。

(5) 耐震裕度向上工事

作業を開始していません。

3.その他の工事の状況

(1) 蒸気タービン点検作業 『更新』

5月13日(水)から作業を開始しました。

(2) 原子炉再循環系配管等点検作業 『更新』

5月13日(水)から作業を開始しました。

4.主要工程表

島根1号機 第28回定期検査工程表

5.今週の予定 『更新』

制御棒取替作業などを実施する予定です。

以上

S
