第28回定期検査の状況

平成21年5月24日現在

島根原子力発電所1号機第28回定期検査状況(No.3)

1.進捗状況 『更新』

  • 出力領域計装・制御棒の取替作業を実施しました。
  • 耐震裕度向上工事に向けて準備を進めています。

2.主な工事の状況

(1) 燃料取替工事

5月11日(月)から燃料の取出し作業を開始し,5月17日(日)に全燃料400体の取出しが完了しました。

(2) 制御棒駆動機構取替工事

5月17日(日)から作業を開始しました。

(3) 出力領域計装取替工事 『更新』

5月19日(火)から作業を開始し,5月21日(木)まで取替作業を実施しました。※

(4) 制御棒取替工事 『更新』

5月17日(日)から作業を開始し,5月21日(木)まで取替作業を実施しました。※

(5) 耐震裕度向上工事 『更新』

耐震裕度向上工事に向けて準備を進めています。

※今後,定期検査終盤に機能確認等を実施します。

3.その他の工事の状況

(1) 蒸気タービン点検作業

5月13日(水)から作業を開始しました。

(2) 原子炉再循環系配管等点検作業

5月13日(水)から作業を開始しました。

4.主要工程表

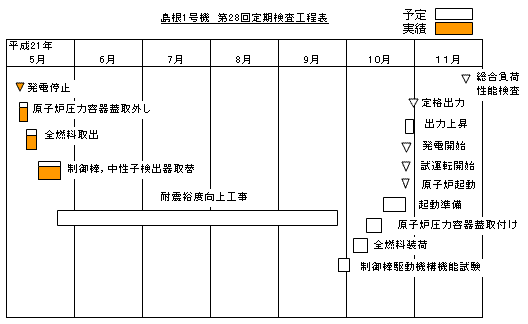

島根1号機 第28回定期検査工程表

5.今週の予定

引き続き,耐震裕度向上工事の準備作業などを実施する予定です。

以上
