第28回定期検査の状況

平成21年7月20日現在

島根原子力発電所1号機第28回定期検査状況(No.8)

1.進捗状況 『更新』

  • 7月13日(月)に原子炉再循環系配管等点検作業を完了しました。

2.主な工事の状況

(1) 燃料取替工事

5月11日(月)から燃料の取出し作業を開始し,5月17日(日)に全燃料400体の取出しが完了しました。

(2) 制御棒駆動機構取替工事

5月17日(日)から作業を開始しました。

(3) 出力領域計装取替工事

5月19日(火)から作業を開始し,5月21日(木)まで取替作業を実施しました。※

(4) 制御棒取替工事

5月17日(日)から作業を開始し,5月21日(木)まで取替作業を実施しました。※

(5) 耐震裕度向上工事

5月27日(水)から作業を開始しました。

※今後,定期検査終盤に機能確認等を実施します。

3.その他の工事の状況

(1) 蒸気タービン点検作業

5月13日(水)から作業を開始しました。

(2) 原子炉再循環系配管等点検作業 『更新』

5月13日(水)から作業を開始し,7月13日(月)に作業を完了しました。
6月4日(木),B-原子炉再循環系配管の溶接継手部1箇所に,ひびを確認しました。
今後,ひびの長さ,深さ等の詳細調査を行ったうえで必要な処置を施します。

  1. 報道資料:島根原子力発電所1号機 原子炉再循環系配管の点検状況について(平成21年6月4日発表)[PDF:168KB]

今回の定期検査において点検対象となっている,その他11箇所の溶接継手部については,ひび等の発生はなく,健全であることを確認しました。なお,確認された1箇所のひびについては,現在,健全性評価を実施中です。

(3) 復水・給水系配管等点検作業

6月8日(月)から作業を開始しました。

4.主要工程表

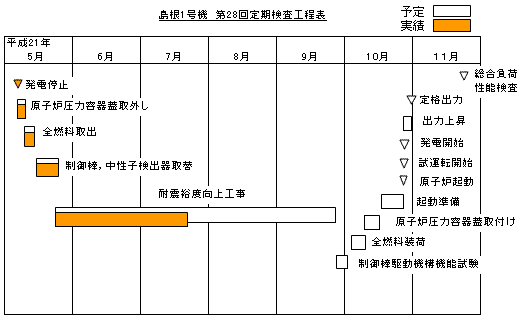

島根1号機 第28回定期検査工程表

5.今週の予定

引き続き,耐震裕度向上工事などを実施する予定です。

以上
