第17回定期検査の状況

平成24年4月1日現在

島根原子力発電所2号機第17回定期検査状況(No.10)

1.進捗状況

  • 原子炉再循環系配管他高周波加熱処理工事の準備作業を実施しています。

2.主な工事の状況

(1)燃料取替工事

平成24年2月1日(水)から燃料の取出し作業を開始し,平成24年2月6日(月)に全燃料560体の取出しが完了しました。

(2)制御棒駆動機構取替工事

平成24年2月8日(水)から作業を開始しました。

(3)出力領域計装取替工事

平成24年3月22日(木)から作業を開始しました。

(4)逃がし安全弁取替工事

平成24年2月18日(土)から作業を開始しました。

(5)制御棒取替工事

平成24年3月12日(月)から作業を開始しました。

(6)原子炉再循環系配管他高周波加熱処理工事

作業を開始していません。

(7)運転監視用計算機改良工事

平成24年2月7日(火)から作業を開始しました。

(8)タービン駆動給水ポンプ流量制御装置取替工事

平成24年2月16日(木)から作業を開始しました。

(9)主発電機固定子コイル巻替工事

平成24年2月9日(木)から作業を開始しました。

3.その他の工事の状況

(1)原子炉格納容器開放作業

平成24年1月27日(金)に,原子炉格納容器の上蓋を取り外しました。

(2)原子炉格納容器開放作業

平成24年1月31日(火)に,原子炉圧力容器の上蓋を取り外しました。

(3)蒸気タービン点検作業

平成24年2月2日(木)から作業を開始しました。

4.その他

(1)運転上の制限の逸脱および逸脱からの復帰について

・ 平成24年1月27日(金),原子炉停止後の原子炉冷却操作中のところ,原子炉内の中性子源領域計装※1の検出器4チャンネルのうち3チャンネルが動作不能となったため,19時30分,原子炉施設保安規定に定める運転上の制限※2を満足しない状態であると判断しました。その後,21時30分,残りの1チャンネルも動作不能となりました。 (平成24年1月28日公表

・ このため,中性子源領域計装の検出器をすべて取替えることとし,平成24年1月28日から作業を開始し,平成24年1月29日に完了しました。その後,中性子源領域計装が正常に動作していることを確認し,平成24年1月30日9時00分,運転上の制限を満足しない状態から復帰しました。 (平成24年1月30日公表

・ 今後,原因について調査してまいります。

※1 中性子源領域計装
 原子炉の中性子計測装置の一種。原子炉の起動及び停止時の中性子の量を監視するもの。

※2 原子炉施設保安規定で規定する運転上の制限
 保安規定第27条(計測および制御設備)で規定する運転上の制限では,動作可能であるべきチャンネル数2チャンネルを満足していなければならない。

5.主要工程表

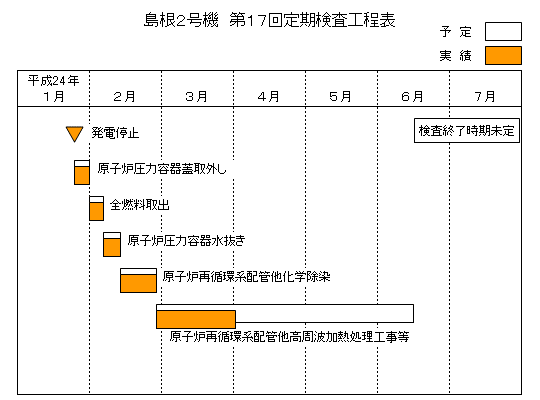

島根2号機 第17回定期検査工程表 平成24年4月1日現在

6.今週の予定『更新』

  • 原子炉再循環系配管他高周波加熱処理工事を開始する予定です。

以上
