第17回定期事業者検査の状況
- HOME
- エネルギー・環境・発電
- 原子力発電
- 島根原子力発電所
- 運転実績
- 定期事業者検査実績
- 島根原子力発電所2号機 第17回定期事業者検査の状況
- 第17回定期事業者検査の状況
2024年10月27日現在
島根原子力発電所2号機第17回定期事業者検査状況(No.190)
1.進捗状況
(1)先週の実績(10月21日(月)~10月27日(日))
- 主な工事の作業は実施していません。
(2)今週の予定(10月28日(月)~11月5日(火))
- 燃料装荷を実施する予定です。(10月28日開始)
- 制御棒駆動機構機能試験を実施する予定です。

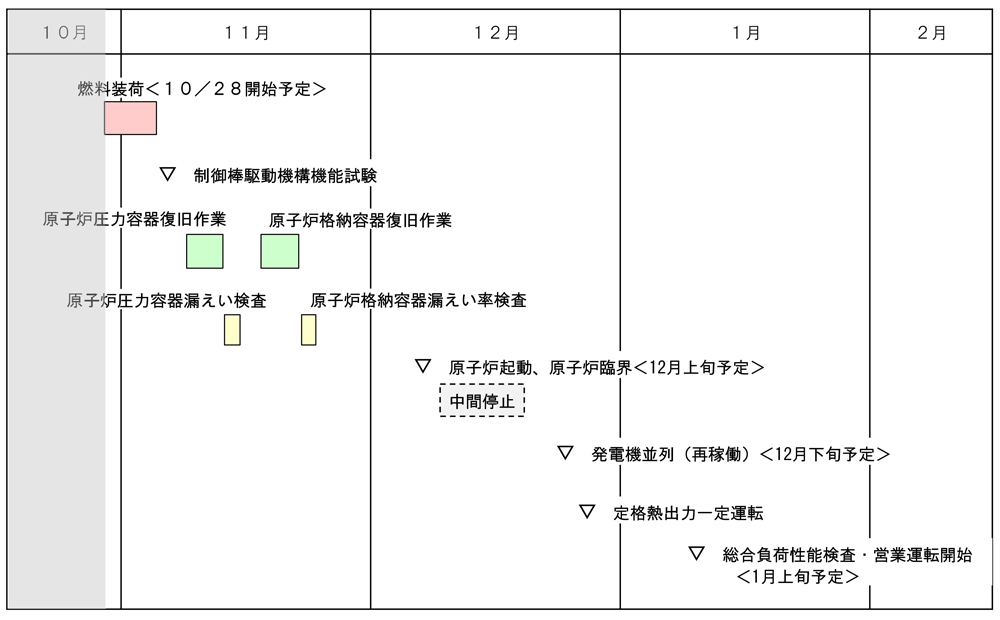

(3)再稼働工程
2.主な工事の状況
工事名 | 開始 | 完了 | 備考 |
---|---|---|---|
(1)燃料取替工事 | 2012年2月1日(水) | 2012年2月6日(月) | 全燃料560体の取出し |
(2)制御棒駆動機構取替工事 | 2012年2月8日(水) | ||
(3)出力領域計装取替工事 | 2012年3月22日(木) | ||
(4)逃がし安全弁取替工事 | 2012年2月18日(土) | 2024年10月8日(火) | |
(5)制御棒取替工事 | 2012年3月12日(月) | ||
(6)原子炉再循環系配管 他高周波加熱処理工事 |
2012年4月2日(月) | 2012年5月29日(火) | |
(7)運転監視用計算機改良工事 | 2012年2月7日(火) | 2012年6月8日(金) | |
(8)タービン駆動給水 ポンプ流量制御装置取替工事 |
2012年2月16日(木) | 2012年6月18日(月) | |
(9)主発電機固定子 コイル巻替工事 |
2012年2月9日(木) | 2012年5月12日(土) | |
(10)蒸気タービン取替工事 | 2016年5月16日(月) | 2016年12月26日(月) |

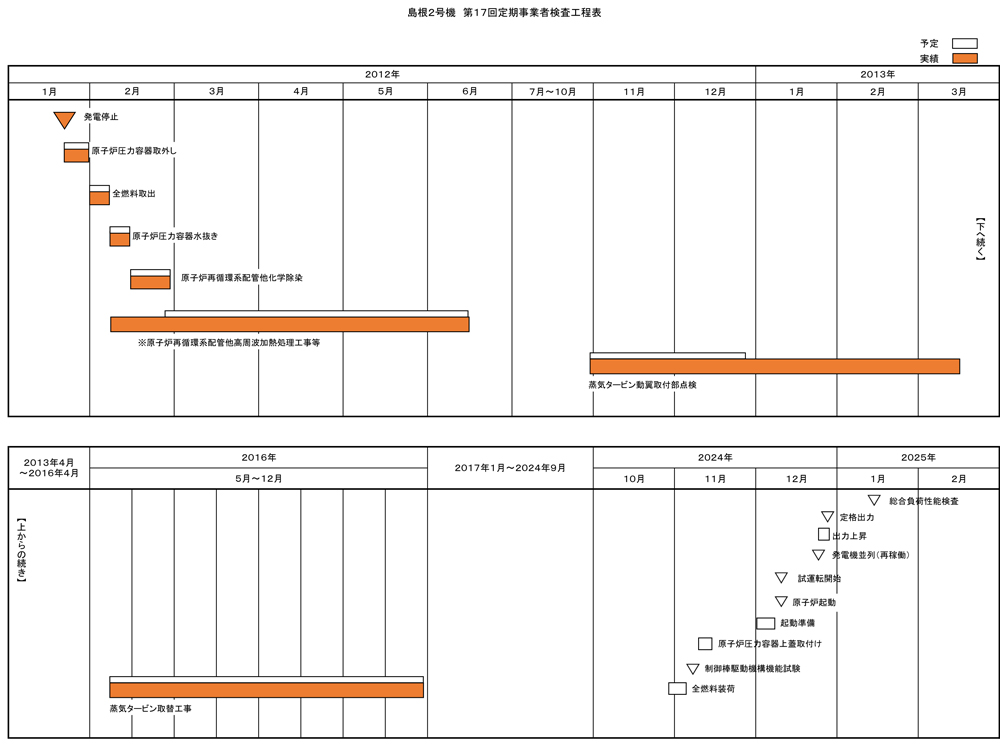

3.定期事業者検査の全体工程
2024年10月27日時点
【2016.5.22補足説明追記、当該工事実績訂正】
※原子炉再循環系配管他高周波加熱処理工事等…運転監視用計算機改良工事、タービン駆動給水ポンプ流量制御装置取替工事、主発電機固定子コイル巻替工事を含む
