第17回定期事業者検査の状況
- HOME
- エネルギー・環境・発電
- 原子力発電
- 島根原子力発電所
- 運転実績
- 定期事業者検査実績
- 島根原子力発電所2号機 第17回定期事業者検査の状況
- 第17回定期事業者検査の状況
2024年12月1日現在
島根原子力発電所2号機第17回定期事業者検査状況(No.195)
1.進捗状況
(1)先週の実績(11月25日(月)~12月1日(日))
- 原子炉格納容器復旧作業を実施しました。(11月24日~11月27日)
- 原子炉格納容器漏えい率検査を実施しました。(11月28日~11月30日)
(2)今週の予定(12月2日(月)~12月9日(月))

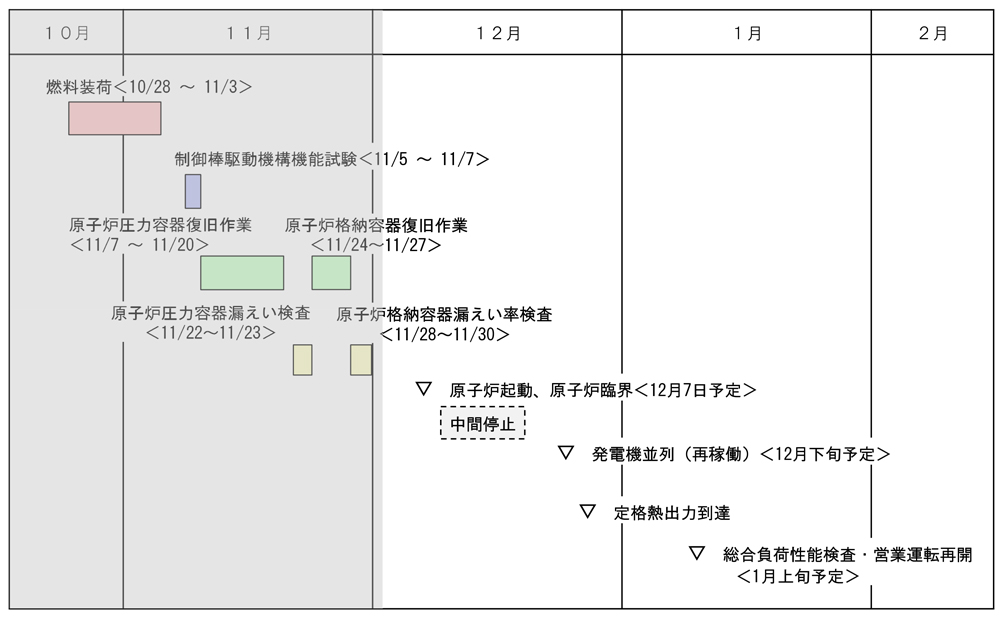

- 原子炉を起動し、その後臨界に到達する予定です。(12月7日)

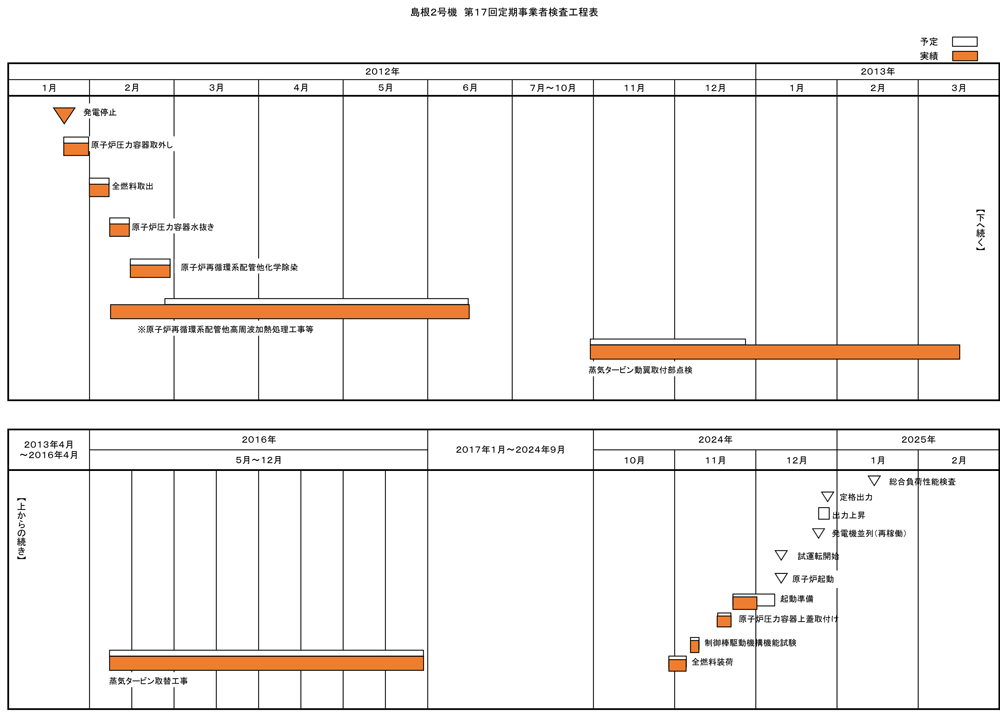

(3)再稼働工程
2.主な工事の状況
工事名 | 開始 | 完了 | 備考 |
---|---|---|---|
(1)燃料取替工事 | 2012年2月1日(水) | 2012年2月6日(月) | 全燃料560体の取出し |
(2)制御棒駆動機構取替工事 | 2012年2月8日(水) | 2024年11月23日(土) | |
(3)出力領域計装取替工事 | 2012年3月22日(木) | ||
(4)逃がし安全弁取替工事 | 2012年2月18日(土) | 2024年10月8日(火) | |
(5)制御棒取替工事 | 2012年3月12日(月) | 2024年11月5日(火) | |
(6)原子炉再循環系配管 他高周波加熱処理工事 |
2012年4月2日(月) | 2012年5月29日(火) | |
(7)運転監視用計算機改良工事 | 2012年2月7日(火) | 2012年6月8日(金) | |
(8)タービン駆動給水 ポンプ流量制御装置取替工事 |
2012年2月16日(木) | 2012年6月18日(月) | |
(9)主発電機固定子 コイル巻替工事 |
2012年2月9日(木) | 2012年5月12日(土) | |
(10)蒸気タービン取替工事 | 2016年5月16日(月) | 2016年12月26日(月) |
3.定期事業者検査の全体工程
2024年12月1日時点
【2016.5.22補足説明追記、当該工事実績訂正】
※原子炉再循環系配管他高周波加熱処理工事等…運転監視用計算機改良工事、タービン駆動給水ポンプ流量制御装置取替工事、主発電機固定子コイル巻替工事を含む
以上
