第17回定期事業者検査の状況

2025年1月10日現在

島根原子力発電所2号機第17回定期事業者検査状況(No.201)

1.進捗状況

(1)先週の実績(1月6日(月)~1月10日(金))
  • 総合負荷性能検査を実施し、営業運転を再開(定期事業者検査終了)しました。(1月10日)

(2)再稼働工程

島根2号機再稼働工程

2.主な工事の状況

工事名 開始 完了 備考
(1)燃料取替工事 2012年2月1日(水) 2012年2月6日(月) 全燃料560体の取出し
(2)制御棒駆動機構取替工事 2012年2月8日(水) 2024年11月23日(土)
(3)出力領域計装取替工事 2012年3月22日(木) 2024年12月28日(土)
(4)逃がし安全弁取替工事 2012年2月18日(土) 2024年10月8日(火)
(5)制御棒取替工事 2012年3月12日(月) 2024年11月5日(火)
(6)原子炉再循環系配管
他高周波加熱処理工事
2012年4月2日(月) 2012年5月29日(火)
(7)運転監視用計算機改良工事 2012年2月7日(火) 2012年6月8日(金)
(8)タービン駆動給水
ポンプ流量制御装置取替工事
2012年2月16日(木) 2012年6月18日(月)
(9)主発電機固定子
コイル巻替工事
2012年2月9日(木) 2012年5月12日(土)
(10)蒸気タービン取替工事 2016年5月16日(月) 2016年12月26日(月)

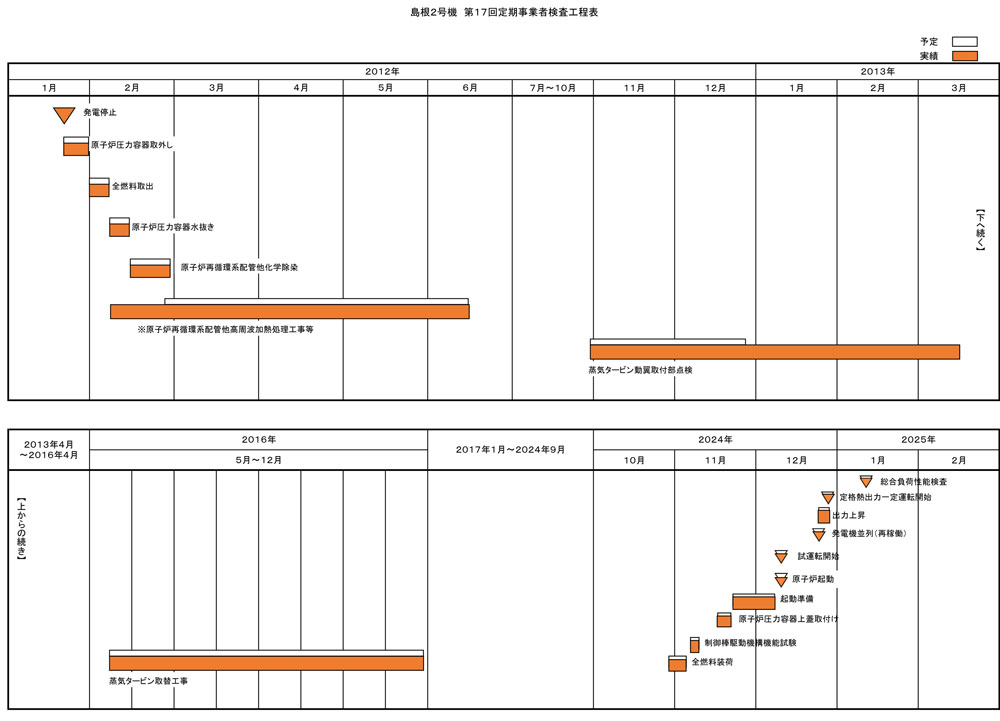

3.定期事業者検査の全体工程

2025年1月10日時点

島根2号機 第17回施設定期検査工程表

【2016.5.22補足説明追記、当該工事実績訂正】
※原子炉再循環系配管他高周波加熱処理工事等…運転監視用計算機改良工事、タービン駆動給水ポンプ流量制御装置取替工事、主発電機固定子コイル巻替工事を含む

以上
