第18回定期事業者検査の状況

2026年2月23日現在

島根原子力発電所2号機第18回定期検査状況(No.3)

1.進捗状況

  • 2026年2月17日(火)電気ペネトレーションのモジュール取替工事を開始しました。
  • 2026年2月20日(金)に原子炉から燃料取出し作業が完了しました。
  • 2026年2月23日(月)原子炉圧力容器他点検を開始しました。
  • 2026年2月17日(火)蒸気タービン点検作業を開始しました。

2.主な工事の状況

(1)特定重大事故等対処施設設置工事

2026年2月9日(月)から作業を開始しました。

(2)燃料取替

2026年2月15日(日)から取出し作業を開始し、2026年2月20日(金)に全燃料560体の取り出しが完了しました。

(3)タービン電気油圧式制御装置取替工事

2026年2月9日(月)から作業を開始しました。

(4)給水流量制御装置取替工事

2026年2月9日(月)から作業を開始しました。

(5)原子炉隔離時冷却系制御装置取替工事

2026年2月16日(月)から作業を開始しました。

(6)電気ペネトレーションのモジュール取替工事

2026年2月17日(火)から作業を開始しました。

(7)原子炉圧力容器他点検

2026年2月23日(月)から作業を開始しました。

3.その他の工事の状況

  • (1)蒸気タービン点検作業
    2026年2月17日(火)から作業を開始しました。

4.主要工程

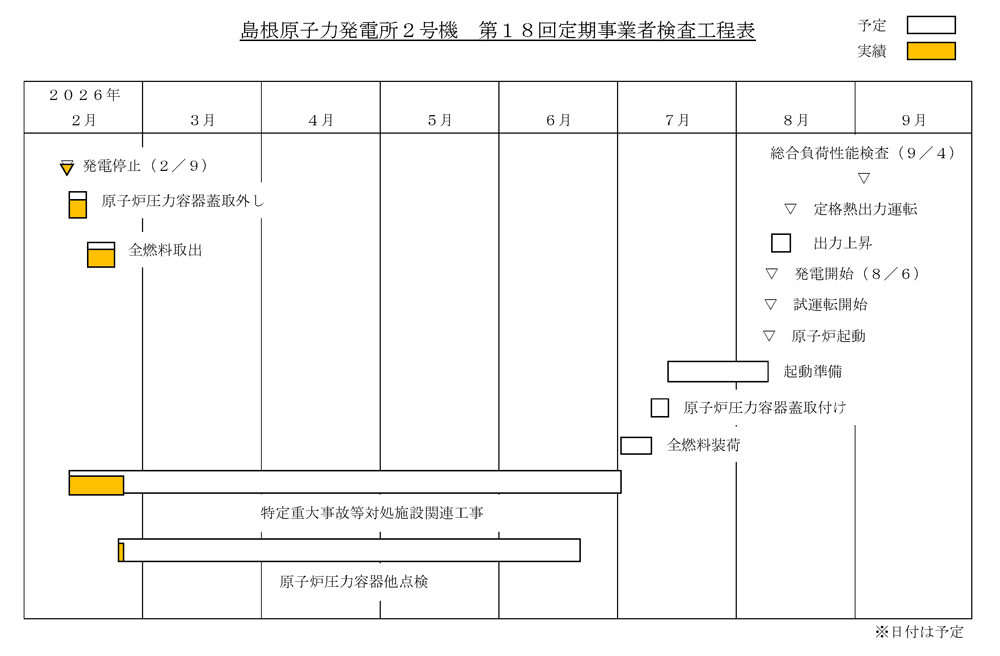

島根2号機 第18回定期検査工程表

5.今週の予定

  • 計画している点検・作業を順次実施する予定です。

以上
