第18回定期事業者検査の状況

2026年7月5日現在

島根原子力発電所2号機第18回定期検査状況(No.22)

1.進捗状況

  • 計画している点検・作業を順次実施しています。

2.主な工事の状況

(1)特定重大事故等対処施設設置工事

2026年2月9日(月)から作業を開始しました。

(2)燃料取替

2026年2月15日(日)から取出し作業を開始し、2026年2月20日(金)に全燃料560体の取り出しが完了しました。

(3)タービン電気油圧式制御装置取替工事

2026年2月9日(月)から作業を開始しました。

(4)給水流量制御装置取替工事

2026年2月9日(月)から作業を開始しました。

(5)原子炉隔離時冷却系制御装置取替工事

2026年2月16日(月)から作業を開始しました。

(6)電気ペネトレーションのモジュール取替工事

2026年2月17日(火)から作業を開始しました。

(7)原子炉圧力容器他点検

2026年2月23日(月)から作業を開始しました。

3.その他の工事の状況

  • (1)蒸気タービン点検作業
    2026年2月17日(火)から作業を開始しました。
  • (2)制御棒、中性子検出器取替作業
    2026年3月6日(金)から作業を開始し、2026年6月29日(月)に完了しました。

4.主要工程

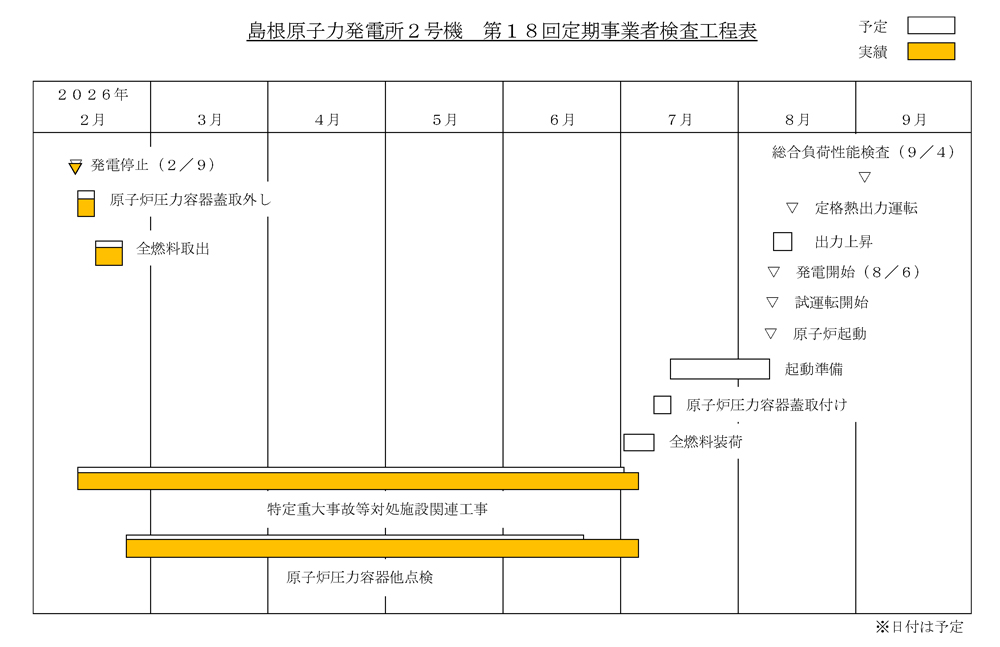

島根2号機 第18回定期検査工程表

5.今週の予定

  • 計画している点検・作業を順次実施する予定です。

6.その他

(1)運転上の制限の逸脱および復帰について

 2026年2月26日(木)16時06分、重大事故等発生時用の燃料プール※1水位・温度監視設備が使用できない状態となったことから、17時00分、原子炉施設保安規定に定める運転上の制限※2(以下「運転上の制限」)を満足しない状態であると判断しました。

 その後、当該設備の復旧作業を実施し、使用できる状態になったことから、同日17時31分に運転上の制限を満足しない状態から復帰しました。
 燃料プールの水位および温度は複数の設備で監視していることから、当該設備が動作不能な間も他の設備により継続監視できており、異常がないことを確認しています。

 原因については、今後調査を進めてまいります。

 また、本事象による外部への放射能による影響はありません。(2026年2月26日お知らせ済み)

  • ※1 原子力発電所の使用済燃料等を水中で冷却・保管するための施設。
  • ※2 原子炉施設保安規定に定める運転上の制限では、重大事故等発生時において燃料プールの水位・温度監視設備が動作可能であることが必要となる。本事象では、通常用の監視設備により燃料プールの水位および温度を継続監視していたものの、当該設備が停止したことから運転上の制限を満足しない状態であると判断したもの。

(2)島根原子力発電所2号機 第18回運転サイクルにおける運転上の制限の逸脱および復帰について

 2026年4月30日(木)、島根原子力発電所2号機(沸騰水型、定格電気出力:82万kW、定期事業者検査のため停止中)において、第18回運転サイクル期間中※1、最小限界出力比※2が制限値(1.25以上)を満足しない状態(最小で1.17)で運転していた期間があり、一時的に、原子炉施設保安規定に定める運転上の制限を満足しない状態であったと判断しました。

 あわせて、同運転サイクル期間中に最小限界出力比が制限値を満足する状態に復帰していたことを確認したため、運転上の制限を満足していない状態から復帰しているものと判断しました。

 本件は、特別点検に向けたデータ採取※3に係る準備作業を行っていたところ、原子炉内に設置している燃料支持金具※4の1つにおいて、当該燃料支持金具に設けられた通水穴の寸法が設計上の仕様と異なることを確認したことを踏まえ、通水穴を通る冷却水の影響を評価し、判断したものです。

 運転中は原子炉の状態を複数の方法により継続的に監視しており、燃料の健全性に問題がないことを確認していますが、地域の皆さまをはじめ、多くの関係者の方々にご心配をおかけしますことをお詫び申し上げます。

 当該燃料支持金具は、第5回定期検査(1995年)において交換したものであるため、他の運転サイクルにおける状況についても、通水穴を通る冷却水の影響を評価し、確認するとともに、原因調査を進め、再発防止に努めてまいります。

  • ※1 2025年1月10日~2026年2月9日
  • ※2 運転時の燃料の健全性を確認するために、熱に係る裕度を表す指標。原子炉熱出力が30%以上の時に監視が必要となる。原子炉内で冷却水が沸騰する際、燃料の表面が蒸気で覆われる状態が発生すると冷却効率が低下することから、同指標により、燃料が適正に冷却される状態であることを監視する。燃料集合体ごとに、冷却効率の低下に至る出力と運転中の出力の比率を算出し、最小値を指標として用いる。
  • ※3 原子炉圧力容器や原子炉格納容器などの重要設備における劣化状況を詳細に把握する点検。運転開始から40年を超えて運転するために必要となる。
  • ※4 原子炉内において燃料集合体下部を支える構造物で、島根2号機では計137個設置する。原子炉内を循環する冷却水は、燃料支持金具に設けられている通水穴を経由して燃料集合体下部から供給される。

プレス文:島根原子力発電所2号機 第18回運転サイクルにおける運転上の制限の逸脱および復帰について

(3)島根原子力発電所2号機 燃料支持金具の仕様相違に伴う運転上の制限の逸脱に係る原因および再発防止策等について

 2026年6月1日(月)、島根原子力発電所2号機(沸騰水型、定格電気出力:82万kW、定期事業者検査のため停止中)において、第18回運転サイクル期間中、一時的に、原子炉施設保安規定に定める運転上の制限を満足しない状態であったと判断した事象(2026年4月30日お知らせ済み)について、他の運転サイクルにおける状況および原因調査結果を取りまとめ、再発防止策を策定しました。

 本事象は、第5回定期検査(1995年)において設計上の仕様と異なる燃料支持金具※1を設置したことに伴うものであり、以降※2の状況を評価した結果、第6~17回のいずれの運転サイクルにおいても、一時的に、最小限界出力比※3が制限値を満足しない状態※4にあったことを確認しました。(最小値:第9回運転サイクルにおいて制限値1.24以上に対し1.10)なお、運転中は原子炉の状態を複数の方法により継続的に監視しており、いずれの運転サイクルにおいても燃料の健全性に問題がないことを確認しています。

 当該燃料支持金具を設置した原因については、当時、仕様確認等の作業手順に係る運用基準の一部を明確に定めていない中で、燃料支持金具をつかむ装置の動作確認用の模擬品が、正規品と明確に識別できるよう設計されていなかった(通水穴の寸法を除き正規品と同一仕様)ことや、仮置き時の配慮が不足していた(同じ作業エリアに仮置き)ことなどから、模擬品を正規品と取り違えて設置したものと推定しました。

 当社は、これまでに作業手順に係る運用の明確化等の改善を実施しており、現在の運用により本事象を防ぐことができると考えていますが、このたびの原因調査結果を踏まえ、これらの運用をさらに充実させる観点から、模擬品の誤認防止の配慮や事例教育の実施などの再発防止策を策定しました。

 また、当該燃料支持金具は現在実施中の第18回定期事業者検査期間中に正規品への取替を行います。さらに、他の設備における模擬品調達の有無や取替手順等を精査し、同じ事例がないことも確認しています。

 本事象により、地域の皆さまをはじめ、多くの関係者の方々にご心配をおかけしたことをお詫び申し上げます。

 当社としては、協力会社とともに、このたび策定した再発防止策を確実に実施し、発電所の安全管理に万全を期してまいります。

1.原因調査結果(第5回定期検査〔1995年〕当時の原因)

 調査の結果、当社および協力会社における本事象に係る原因を以下のとおり推定しました。

  • 正規品と模擬品の誤認を防ぐための設計上の配慮が不足していた。【当社、協力会社】
  • 正規品と模擬品の識別管理に係る表示や仮置き場所の区分などの配慮が不足していた。【協力会社】
  • 運用基準において、作業要領書※5に取替用部品の仕様確認を明記することを定めていたが、追加作業を作業要領書に反映する際の基準が明確でなかったため、追加で実施することとなった燃料支持金具取替作業に係る仕様確認を作業要領書に追記していなかった。 【当社、協力会社】
  • 取替用部品の仕様確認は、作業要領書に記載がなくとも実施すべきものであるが、作業員に対する教育が不足していたため十分な確認が行われなかった。【当社、協力会社】

2.再発防止策

 当社は、当該燃料支持金具を設置した第5回定期検査以降、継続的に業務の品質向上に取り組む中で、既に作業要領書の作成に係る運用基準の明確化などの改善を行っています。

 このたびの原因調査結果を踏まえ、これらの運用をさらに充実させる観点から、再発防止策を以下のとおり策定しました。

  • 模擬品は、形状・塗装色などにより正規品と明確に識別できるよう設計する。【当社、協力会社】
  • 正規品と模擬品の識別管理に係る運用を明確にし、識別表示や仮置き場所の区分などの配慮を行う。 【協力会社】
  • 追加作業が発生した場合に、当該作業に係る仕様確認等を作業要領書に反映する運用基準は既に定めているが、さらに具体的な仕様確認の方法(個体識別番号による確認)を基準に明記する。 【当社、協力会社】
  • 取替用部品の個体識別番号の確認に係る教育を実施する。【当社、協力会社】
  • ※1 原子炉内において燃料集合体下部を支える構造物で、島根2号機では計137個設置する。原子炉内を循環する冷却水は、燃料支持金具に設けられている通水穴を経由して燃料集合体下部から供給される。
  • ※2 評価対象は、第6~18回運転サイクルに係る原子炉起動から原子炉停止までの期間(第6回運転サイクルに係る原子炉起動日:1995年7月10日、第18回運転サイクルに係る原子炉停止日:2026年2月9日)のうち、原子炉熱出力30%以上の期間。
  • ※3 運転時の燃料の健全性を確認するために、熱に係る裕度を表す指標。同指標により、燃料が適正に冷却される状態であることを監視する。原子炉熱出力が30%以上の時に監視が必要となる。
  • ※4 制限値は燃料の型式や使用条件により異なり、1.22~1.26以上。評価対象における最小値は、制限値1.24以上に対し1.10であった。(第9回運転サイクル)なお、いずれの運転サイクルにおいても、燃料の冷却効率の低下に至る可能性を否定できない状態となる設計上の許容限界値(1.07)は下回っていない。
  • ※5 発電所における工事等を行うにあたり、当社の要求に基づき、作業者が作業の手順や確認事項をとりまとめて作成するもの。当社が事前に審査・確認する。また、追加作業が発生した際は、その内容を反映して再作成する。

プレス文:島根原子力発電所2号機 燃料支持金具の仕様相違に伴う運転上の制限の逸脱に係る原因および再発防止策等について

以上
