「電源接続案件一括検討プロセス」について

電源接続案件一括検討プロセスについて

電源接続案件一括検討プロセス(以下「一括検討」という。)は,効率的な系統整備の観点等から,特別高圧の送電系統(特別高圧と高圧を連系する変圧器を含む。)の工事(保護継電器等により発電抑制を実施する場合は除く。)に関して,公平性及び透明性が確保された手続によって,必要な工事費負担金を共同負担する系統連系希望者を募集する手続をいいます。

系統アクセスの流れ

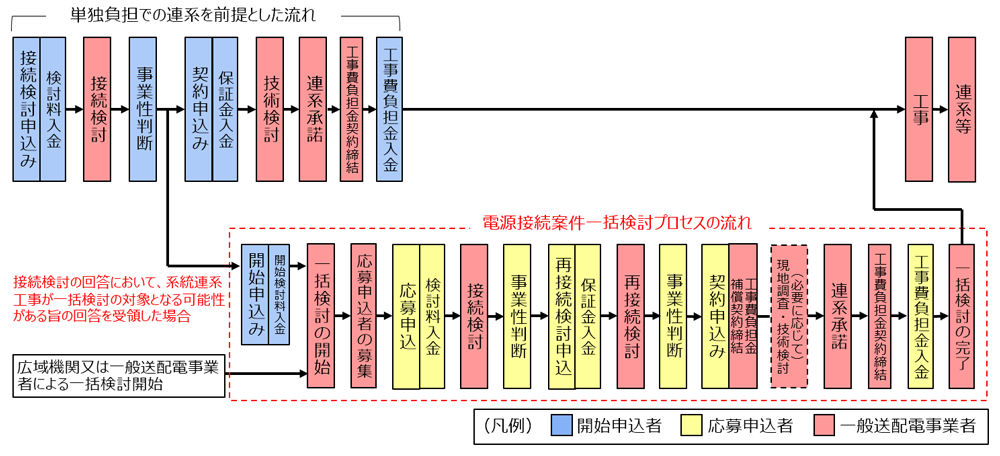

系統アクセスの流れの図

詳細については,電力広域的運営推進機関の「発電設備等系統アクセス業務の流れ」および「業務規程第80条の規定に基づく電源接続案件一括検討プロセスの手続き等について」(以下「一括検討の手続き等」という。)をご確認ください。

一括検討募集エリア

  一括検討の実施状況は以下のとおりです。
  一括検討募集対象エリアの詳細については,対象エリア名のリンク先を参照願います。

[実施状況一覧]

対象エリア 対象設備名 一括検討開始決定日 応募申込 接続検討 再接続検討 契約申込 技術検討 工事費負担金締結 工事費負担金支払 一括検討完了 備考
受付開始日 受付締切日 件数 容量[万kW] 回答日 締切日 回答日 回答件数 容量[万kW] 締切日 回答日 回答件数 容量[万kW] 締切日 締切日 完了日 件数 容量[万kW] 完了状況
広島県神石高原町エリア,岡山県高梁市・吉備中央町エリア,および周辺エリア 66kV
東城線
2021年
2月5日
2021年
2月16日
2021年
4月16日
2 0.104 2021年
6月3日
2021年
7月1日
省略 - - 2021年
8月10日
2021年
10月7日
1 0.079 2021年
11月7日
2021年
11月15日
2021年
10月21日
1 0.079 (a)

[一括検討の完了状況]

(a):工事費負担金契約を締結した全ての系統連系希望者(一括検討から辞退したまたは辞退扱いとなった等の理由により連系等を行うことが不可能または著しく困難となった者を除く)から工事費負担金の入金が確認された場合。

(b):一括検討に応募申込みした全ての系統連系希望者が,辞退したまたは辞退扱いになった等の理由により連系等を行うことが不可能または著しく困難となったことを確認した場合。

(c):系統連系希望者から応募申込みが行われなかったことを確認した場合。

[一括検討の実施状況]

  ※一括検討募集対象エリアにおける系統アクセス業務の取扱いについて
  募集対象エリアにおける事前相談・接続検討・契約申込の取扱いは,一括検討の手続き等の「10.3 募集対象エリアにおける系統アクセス業務」を参照願います。

一括検討における各種申込みに必要な提出書類

一括検討における各種申込みに必要な提出書類は以下のとおりです。

一括検討開始申込み
一括検討応募申込み
一括検討接続検討回答
一括検討再接続検討申込み
一括検討再接続検討回答
一括検討契約申込み

(契約申込書)

【再生可能エネルギー(固定価格買取制度により当社と受給契約をする場合)】

【上記以外】

(工事費負担金補償契約書)

(工事費負担金契約書)

(その他)
