Energia 中国電力

準備工事の状況

上関原子力発電所建設準備工事は,現在,一時中断しております。
※本ページの掲載内容は,準備工事中断前のものが含まれておりますので,ご了承ください。

準備工事の状況

 上関原子力発電所1号機は,平成30年3月の営業運転開始に向けて平成21年4月から準備工事を開始しており,現在,敷地の地盤改良工事等を行っています。
引き続き,安全確保を最優先に工事を進めてまいります。

写真

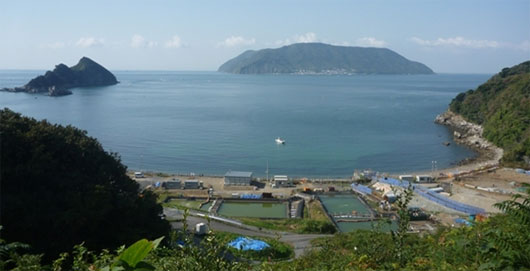

2010年11月5日撮影

実施済み

  • 陸域部・・・ 立木伐採(一部),工事区域境界ネット設置,作業用通路設置 ,
    工事施行区域立入禁止看板設置(11基のうち7基),地盤改良工事(一部)
  • 海域部・・・ 灯浮標設置(工事区域明示)

施工中

  • 陸域部・・・ 敷地造成工事(陸域の地盤改良実施中)
  • 海域部・・・ 護岸工事(準備中)

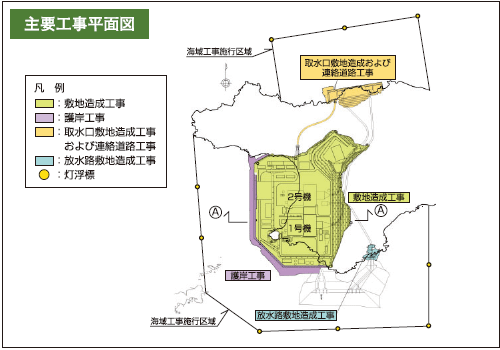

今後の主な作業内容

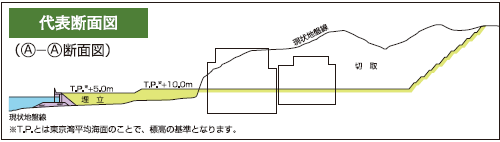

  • 陸域部・・・ 立木伐採,地盤改良工事,地山切取り,土砂運搬(海面埋立て),法面保護,整地,盛土など
  • 海域部・・・ 資機材等の搬入出,地盤改良船での地盤改良,グラブ浚渫船による床堀り,砕岩浚渫,ガットバージ船等による埋立護岸等の基礎となる捨石の投入,クレーン付台船による埋立護岸等のコンクリートブロック据付 ,スパット台船によるボーリング調査,クレーン付台船による灯浮標の取替・整備など

※地盤改良船(サンドコンパクション船)
海底地盤中に振動を用いて改良材等を注入し,締め固められた砂杭を造成する作業船

※グラブ浚渫船
海底部の土砂,岩を掴み上げるためのグラブバケット付クレーンを装備した作業船(浚渫した土砂等は別の運搬船に積込み)

※ガットバージ船
グラブバケット付クレーンを装備し,自船に積んだ捨石を運搬・投入する作業船
