第27回定期検査の状況
平成20年1月27日現在
島根原子力発電所1号機第27回定期検査状況(No.7)
1.進捗状況
○計画していた点検を順次進めています。
2.主な工事の状況
(1)燃料取替工事
12月10日(月)から燃料の取出し作業を開始し,12月15日(土)に全燃料400体の取出しが完了しました。
(2)制御棒駆動機構取替工事
12月16日(日)から作業を開始しました。
(3)出力領域計装取替工事
12月18日(火)から作業を開始し,12月24日(月)に検出器6体の取替えが完了しました。
(4)制御棒取替工事
12月16日(日)から作業を開始し,12月17日(月)に制御棒12本の取替えが完了しました。
1月8日(火),取出した使用済みの制御棒12本の内3本(ボロン・カーバイド型制御棒1本およびハフニウム棒型制御棒2本)について外観点検を行ったところ,ハフニウム棒型制御棒1本のハンドルガイドローラ取付部近傍に微小なひびがあることを確認しました。他の2本の制御棒に異常はありませんでした。当該部のひびは,これまで他プラントでも確認されており,制御棒の健全性に影響を与えるものではないと考えておりますが,念のため,解析評価により確認します。
(5)非常用炉心冷却系ストレーナ取替工事 『更新』
1月23日(水)から作業を開始しました。
(6)制御棒駆動水戻りノズルキャップ取替工事
作業を開始していません。
(7)主変圧器取替工事
12月10日(月)から作業を開始しました。
(8)耐震裕度向上工事
12月19日(水)から作業を開始しました。
3.その他の工事の状況
(1)蒸気タービン点検作業
12月12日(水)から作業を開始しました。
(2)復水・給水系配管等点検
12月17日(月)から作業を開始しました。
(3)原子炉再循環系配管等点検 『更新』
1月23日(水)から作業を開始しました。
4.その他
(1)作業従事者の負傷について
12月18日(火),配管修理作業のため準備していた薬品(硝酸とエタノールの混合液)を入れたペットボトルが破裂し,飛散した薬品により作業従事者が負傷する事象が発生しました。
12月27日(木)に原因と対策をお知らせしています。
- 報道資料:島根原子力発電所1号機における作業従事者の負傷について[PDF:283KB]
(平成19年12月18日発表) - 報道資料:島根原子力発電所1号機における作業従事者の負傷の原因と対策について[PDF:289KB]
(平成19年12月27日発表)
(2)復水輸送ポンプ入口圧力計取付部からの水漏れについて
1月13日(日)午前9時頃から復水貯蔵タンクに水張りを開始していたところ,1月14日(月)午前5時頃,原子炉建物1階管理区域内のB,C復水輸送ポンプ周辺の床面に水溜りを発見しました。
水溜りは,B,C復水輸送ポンプ入口圧力計取付部からの漏えい水であり,直ちに当該入口圧力計の元弁を閉止し漏えいは停止しました。
(3)タービン建物排気筒からの粒子状放射性物質の検出について 『更新』
タービン建物排気筒から排気される気体の放射性物質の濃度測定を1週間ごとに行っていますが,1月10日(木)~1月17日(木)間の測定を行ったところ微量の放射性物質(コバルト60(※1))が検出されました。
測定値は1立方センチメートルあたり7.5×10-9ベクレル※2であり測定器の検出限界値(1立方センチメートルあたり2.5×10-9ベクレル)をやや上回る値でした。また,この間の放出量は2.2×105ベクレルであり,国への報告基準である5×1011ベクレルの約200万分の1にあたります。
なお,発電所周辺のモニタリングポストの指示値に異常はありませんでした。(平成20年1月23日(水)お知らせ済み)
調査の結果,1月15日から18日の間,廃棄物処理建物空調換気系が点検停止中であり,廃棄物処理建物内のタンク室に滞留した放射性物質を含んだチリが配管等の壁貫通部からタービン建物側へ流入したことが原因と推定しました。
このため,貫通部の密閉化等の放出低減対策を検討します。
なお,1月17日(木)~1月24日(木)間の測定を行ったところ微量の放射性物質(コバルト60)が検出されました。
測定値は1立方センチメートルあたり2.7×10-9ベクレルであり測定器の検出限界値をやや上回る値でした。放出量は0.8×105ベクレルでした。
1月10日から24日の間の合計放出量は3.0×105ベクレルで,国への報告基準である5×1011ベクレルの約160万分の1にあたります。
※1 コバルト60コバルトの人工放射性核種の1つ。ガンマー線源として使用され,厚さや密度を測る工業用測定器,食品の殺菌,ガンの放射線治療などに幅広く利用されている。半減期は約5年。
※2 ベクレル放射能を表す単位。1秒間に原子核が崩壊する数を表す単位。

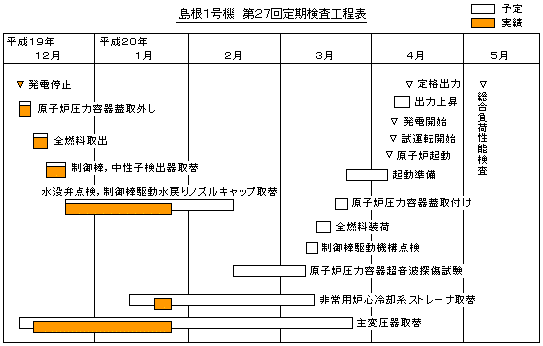

5.主要工程表
6.今週の予定
引き続き,主変圧器の取替作業などを実施する予定です。
以上
